WBS(タスク分解)の基本 — プロジェクトを成功させる5つのコツ
プロジェクトが途中で行き詰まる原因の多くは、「最初のタスク分解が甘かった」ことに集約されます。逆に言えば、最初にWBSを丁寧に作っておけば、その後のスケジュール管理・担当割り当て・進捗確認のすべてがスムーズに進みます。本記事では、WBSの基本概念から実務での作り方、現場でよくある落とし穴までを順に解説します。
WBSとは — プロジェクトを「やるべきこと」に分解する設計図
WBSは「Work Breakdown Structure」の略で、日本語では「作業分解構成図」と訳されます。プロジェクト全体のゴールを、最終成果物 → 中項目 → 小項目 → 具体的なタスクという階層構造に分解した一覧表のことです。
ガントチャートが「いつ何をやるか」を時間軸で表現する図だとすれば、WBSは「そもそも何をやるべきか」を構造で表現する図です。順序としては、WBSを先に作ってからガントチャートに落とし込むのが基本の流れになります。
WBSを作る4ステップ
ステップ1:最終成果物を1行で定義する
「Webサイトを公開する」「新店舗をオープンする」「展示会に出展する」など、プロジェクトのゴールを1行で書き出します。ここで曖昧だと、後の分解もすべてズレるため、関係者全員の合意が取れる表現に磨きましょう。
ステップ2:大項目(フェーズ)に分ける
最終成果物を、3〜7程度の大きな塊に分解します。Webサイト制作なら「企画」「設計」「制作」「テスト」「公開」のようなフェーズです。ここはタイミング順でも、種類別でも構いません。
ステップ3:中項目に分ける
各フェーズの中で、ひとまとまりの作業単位に分解します。「設計」フェーズなら「サイトマップ作成」「ワイヤーフレーム作成」「デザインカンプ作成」といった具合です。
ステップ4:実行可能なタスクに分解する
中項目をさらに「担当者が1人で着手できる粒度」まで分解します。「ワイヤーフレーム作成」なら「トップページ」「商品一覧」「商品詳細」「お問い合わせ」のようにページ単位まで落とします。
粒度の決め方 — 「1人・1〜3日」が目安
WBSの粒度に正解はありませんが、実務では次の目安が使いやすいでしょう。
| プロジェクトの長さ | タスクの粒度 |
|---|---|
| 1〜2週間の短期プロジェクト | 半日〜1日単位 |
| 1〜3か月の中期プロジェクト | 1〜3日単位 |
| 半年〜1年の長期プロジェクト | 3〜5日単位 |
「1人の担当者が1〜3日で完了させられるサイズ」を基準にすると、進捗確認のしやすさと管理コストのバランスが取れます。
プロジェクトを成功させる5つのコツ
コツ1:成果物ベースで分解する
「作業」ではなく「成果物」を基準に分解します。「打ち合わせをする」ではなく「議事録を作成する」、「検討する」ではなく「企画書を作成する」のように、終わったときに何が手元に残るかで定義すると、完了判定がぶれません。
コツ2:MECEを意識する
MECE(モレなく、ダブりなく)はWBSの基本原則です。同じレベルのタスクを並べたときに「漏れているものはないか」「同じ内容が別の名前で2つ書かれていないか」を必ずチェックします。
コツ3:100%ルールを守る
各階層において、子要素をすべて合計すると親要素の100%になる、というのが100%ルールです。たとえば「設計」フェーズの中項目を全部足したときに、設計フェーズで必要なことがすべて含まれている状態を目指します。
コツ4:担当者と工数を必ず記載する
タスク名だけのWBSは、見た目は整っていても運用が回りません。各タスクに「誰がやるか」と「何日かかるか」をセットで記入してはじめて、ガントチャートへの展開が可能になります。
コツ5:プロジェクト開始後も更新し続ける
WBSは一度作ったら終わりではありません。途中で「想定外のタスクが発生した」「不要なタスクが見つかった」ことに気づいたら、その都度更新していきます。固定された設計図ではなく、生きた地図として扱う姿勢が大切です。

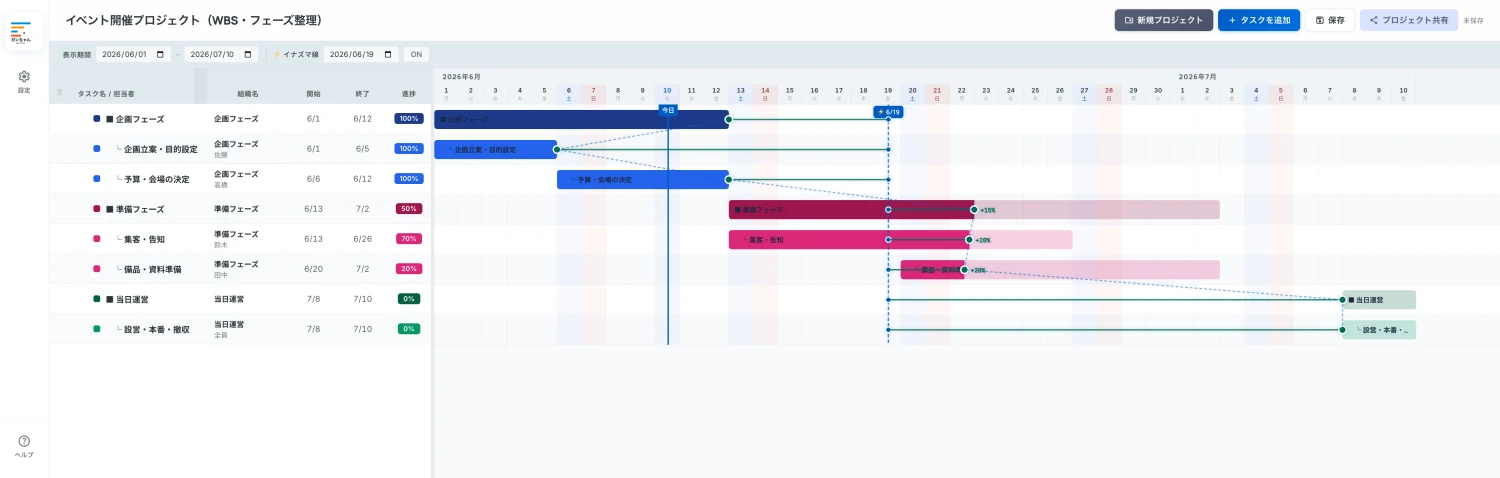

WBSとガントチャートの連携
WBSで「何をやるか」を整理したら、次はガントチャートに落とし込んで「いつやるか」を決めます。多くのWebガントチャートツールでは、WBSの階層構造をそのまま親子タスクとして表現できるため、再入力の手間なく移行できます。
よくある失敗パターン
- 粒度が細かすぎる:30分単位のタスクまで書いてしまい、メンテナンスが追いつかない
- 粒度が粗すぎる:「企画する」のように1行で済ませてしまい、進捗が見えない
- 個人の頭の中だけにある:WBSを共有せず、本人以外に進捗が分からない
- 初版のまま運用:プロジェクト開始後の変更を反映しない
この記事のまとめ
- WBSはプロジェクトを成果物単位で階層的に分解した設計図
- 大項目 → 中項目 → 実行可能なタスク の順に4ステップで作る
- 粒度は「1人・1〜3日」を目安に
- 5つのコツ:成果物ベース/MECE/100%ルール/担当者と工数/継続更新
- WBSが整っていれば、ガントチャートへの展開がスムーズに進む
